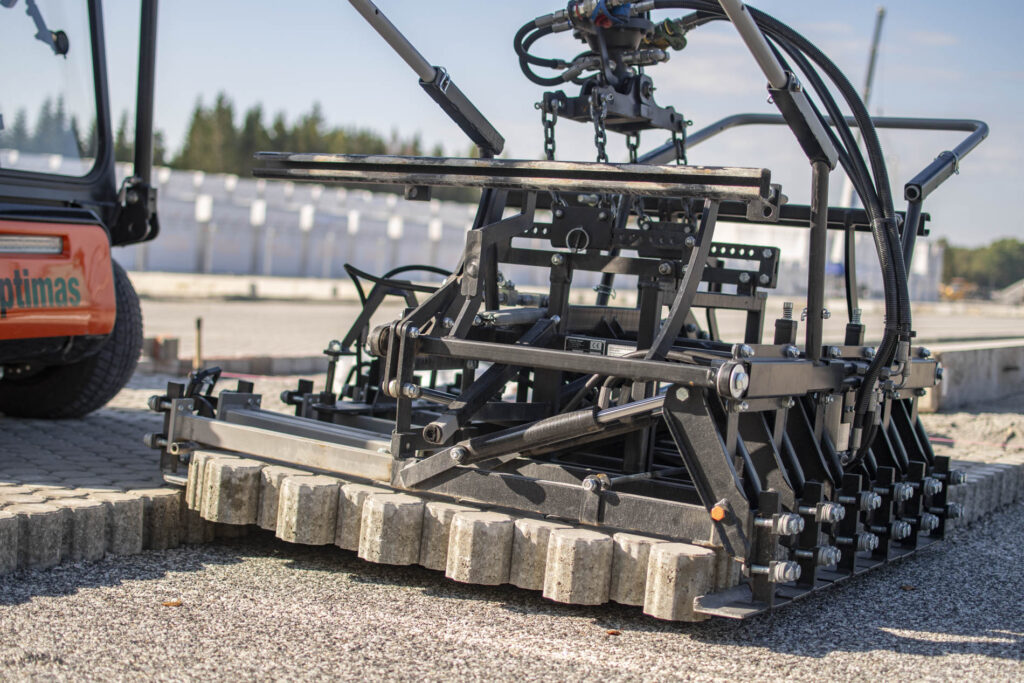

Takten vid maskinläggning varierar kraftigt beroende på förutsättningarna på plats. På en stor, öppen yta med välplanerad logistik och ett erfarent team går det snabbt. I trånga lägen, dåligt väder eller med komplex geometri sjunker kapaciteten märkbart. Nedan är en realistisk bild av vad som påverkar takten och vad som är rimligt att förvänta sig.
Vad styr takten?
Flera faktorer avgör hur många kvadratmeter som blir klara per timme:
- Ytans storlek och geometri: stora fält utan hinder och hörn ger betydligt högre takt än ytor med mycket detaljer och kapning
- Logistik på plats: när pallar står nära maskinen och tompallar hanteras effektivt av hjullastare minskar dödtiden
- Stentyp: Typen av sten är också en faktor som kan påverka hur fort arbetet går

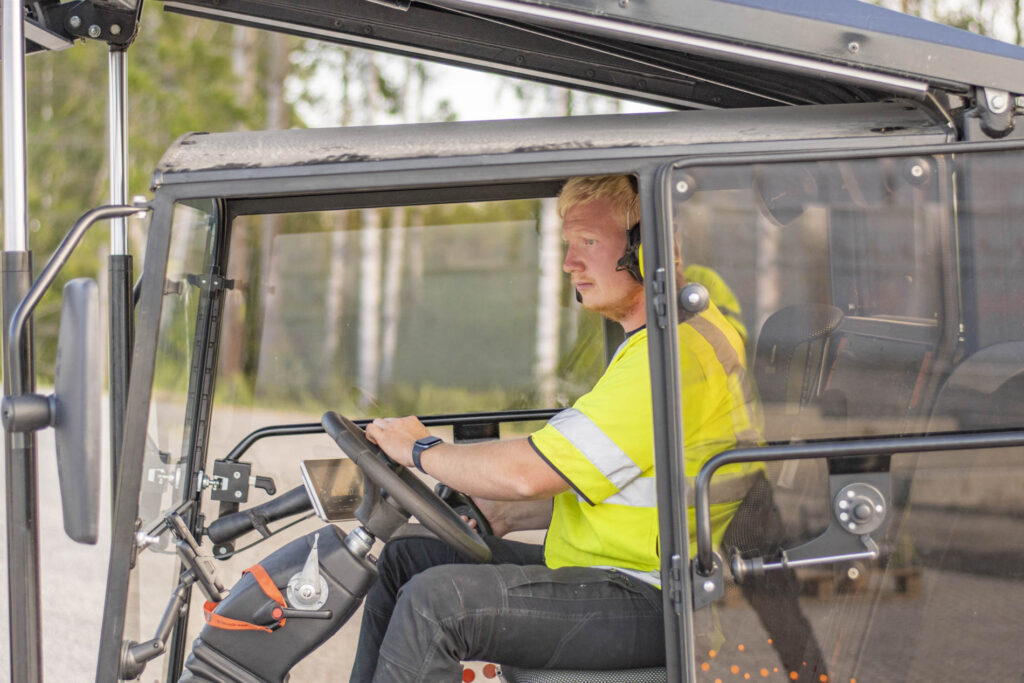

- Erfarenhet: skillnaden i kapacitet mellan en van förare och en oerfaren är betydande
- Väder: Regn och dålig sikt påverkar både tempo och möjlighet att hålla sättlagret i rätt skick
Realistiska kvadratmeter per timme
Nedanstående nivåer är baserade på vanliga projektförhållanden. Tiderna nedan rör enbart markläggning. Dvs inte tid för underarbete, så som schaktning eller bärlager.
| Scenario | m² per timme | Förutsättningar |
|---|---|---|
| Nybörjare, enkel yta | 20–50 | Bra väder, nära pallar |
| Erfaren förare, normalt jobb | 60–120 | Några hinder, viss kapning |
| Toppteam, stor öppen yta | 120–150+ | Optimal logistik, industristen |
På stora logistikytor kan en van förare med välplanerad stödfunktion nå 400 till 800 kvadratmeter per dag när förutsättningarna är goda.
När går det långsammare?
Trånga ytor med annan pågående verksamhet eller andra entreprenörer på plats kan halvera takten även för ett erfaret team. Under sådana förhållanden är 30 till 60 kvadratmeter per timme en realistisk nivå.
Maskin vs manuellt
Manuell läggning klarar sällan mer än 10 till 20 kvadratmeter per timme på större ytor. På allt över 500 kvadratmeter blir skillnaden i produktionstakt betydande. Maskinläggning ger dessutom jämnare fogbild och avlastar personalen från tungt repetitivt arbete. En mer detaljerad genomgång av metoderna finns i vår artikel om maskin eller manuell stenläggning.

Så påverkar du takten som beställare
Rätt förberedelser på beställarsidan har direkt effekt på produktionstakten:
- Se till att pallarna kan köras nära arbetsytan utan onödiga omvägar
- Håll andra maskiner och fordonstrafik borta från läggningsområdet under pågående arbete
- Kontrollera att bärlagret är plant och godkänt innan läggning påbörjas
- Planera för arbetsbelysning vid jobb sent på säsongen
Med rätt förutsättningar på plats är det fullt möjligt att fördubbla kapaciteten jämfört med ett dåligt förberett projekt. Mer om hur vi arbetar med maskinläggning ser du här.
Kontakta oss så går vi igenom förutsättningarna för just din yta.
